当初予定していた打設日の予報が、終日雨の予報に代わりました。 雨の中、打設する訳にもいかないでしょ!

07月04付のアセットフォー日記となります。

今日の練馬・板橋の天気は曇り。

でも気温は27℃まで上がりました。

お日様の顔を最近みてないなぁ~。

カラッと晴れた青空が恋しい・・・。

では『FPの家 O邸』の工事写真をご覧ください。

先日、基礎コンクリートを打設しました。

当初予定していた打設日の予報が、終日雨の予報に代わりました。

雨の中、打設する訳にもいかないでしょ

急遽予定を変更することに・・・。

でも弊社の場合、小型車両じゃないと現場進入できない場合が多いんです。

今回もそうなんですが、小型車を一度に何台も確保するのって、かなり難しいんですよね・・・。

道路事情が良くないという事もあり、どうしてもプラントから現場まで近い所で30分。

遠い所で60分くらい掛かってしまいます。

これを何往復もしなくてはいけないんですが、台数が多ければ続けて走らせることができるでしょ

そうでなければ、生コン車待ちばかりが増えてしまい、作業が碌にすすみません・・・。

ちなみに当初のプラントでは最短で2週間後になると言われました。

いくらなんでも、2週間後はないでしょ

でも色々と探してみると、対応可能というプラントが見つかりました。

翌日なら取れるよ

えっ翌日?!

慌てて、基礎業者・ポンプ車・ガードマン・コンクリート試験の都合を再確認しました。

良かった・・・。

なんとかできそうです。

新しいプラントに連絡をいれ、翌日の打設をお願いしました。

そして最初のプラントには、ごめんなさいしました。



コンクリート打設は、いつもコンクリート試験からスタートします。

ここで当初のコンクリート配合計画通りの生コンである事が確認出来れば、打設をスタートします。

変なデーターが出れば、打設を中止するケースもあるんですよ・・・。

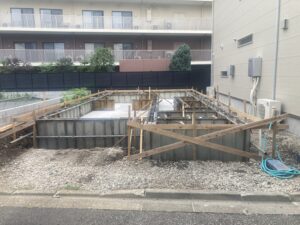

いつものように外回りの立上りのみ内外に型枠を設置し、ベースと外周部立上りのみ一体打ちしました。



上図のような段セパを利用して『べた基礎一体打ち』を行う

これが現在の弊社の標準施工なんです。

まずは外周部立上りから先行して打設。

ただし、この時は立上りの半分くらいまでしか打ちません。

段セパ下にコンクリートが詰まっている状態にします。

外周部立上りが終わったら、続いてベース増し打ち部分を打設。

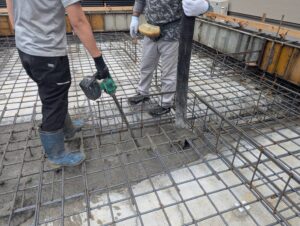

この段階であれば、冒頭の写真のように、まだ鉄筋の上を歩けます。

続いて外周部立上りの残り部分を打設。

最初に打ったコンクリートが少し固まり始めているので、上にコンクリートを継ぎ足してもベースの方に落ちて来ません。

ようやく最後にベース(耐圧盤)を打設します。

ベースを打っちゃうと、足元が見えなくなるので歩きにくいんです。

だから最後に打つようにしています。

打設したら金鏝&アルミトンボで平らに仕上げます。

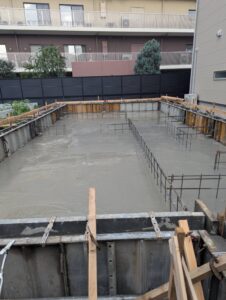

打設完了直後の写真です。

まだ浮き水が引いていません。

これが引いてきたら、再度金鏝でベース表面をしごいて完了です。

そして今日、内側の立上りの内外に型枠を設置

月曜日のコンクリート打設に備えました。

  • https://www.assetfor.co.jp

    posted by AssetRed

    住所:東京都練馬区北町2-13-11

    電話:03-3550-1311

    東武東上線 東武練馬駅下車5分

    ただいま、現場監督見習いを募集しています。

    https://www.assetfor.co.jp/recruit/

    上記をご確認ください。

練馬・板橋で注文住宅を建てるならアセットフォーへ資料請求
練馬・板橋で注文住宅を建てるならアセットフォーの見学会へ
  • 練馬・板橋で注文住宅を建てるアセットフォーのFacebook
  • 練馬・板橋で注文住宅を建てるアセットフォーのInstagram
練馬・板橋で注文住宅を建てるアセットフォーのホームページTOPへ
